«Реализация инвестиционного проекта «Мга-Сонково-Дмитров, строительство вторых путей в целях увеличения пропускной способности участка» на полигоне Октябрьской железной дороги»

Статус проекта: Текущий

Регион: Сонково

Год: 2021

Железнодорожная линия Савелово–Сонково–Мга Октябрьской железной дороги пролегает по территории Тверской, Новгородской и Ленинградской областей и связывает Северо-западный регион России и порты Финского залива с Центральным и Восточными регионами России.

Инвестиционный проект с множеством сложных задач и стратегически важных направлений вошел в ряд объектов ООО «Корпорация Р-Инудстрия». Реконструкция направления Савелово–Сонково–Мга позволит переключить на нее избыточный поток поездов с грузонапряженной линии Кошта–Бабаево–Волховстрой–Мга и обеспечить потребную суммарную пропускную способность этих линий. Мероприятия по развитию направления Савелово–Сонково– Мга разбиты на три этапа:

                I этап – обеспечение пропуска 14 пар грузовых транзитных поездов длиной 57 условных вагонов, весом 5200 т.

                II этап – обеспечение пропуска 14 пар грузовых транзитных поездов длиной 71 условный вагон, весом 6500 т.

                III этап – приведение элементов железнодорожной инфраструктуры в соответствие с требованиями нормативных документов.

В период с 2018 г по 2020 г строителями ведутся работы по реализации инвестиционного проекта, в котором предусмотрены строительно-монтажные работы на 30 объектах:



Строительно-монтажные работы начаты в 2018 году и продолжаются по настоящее время.

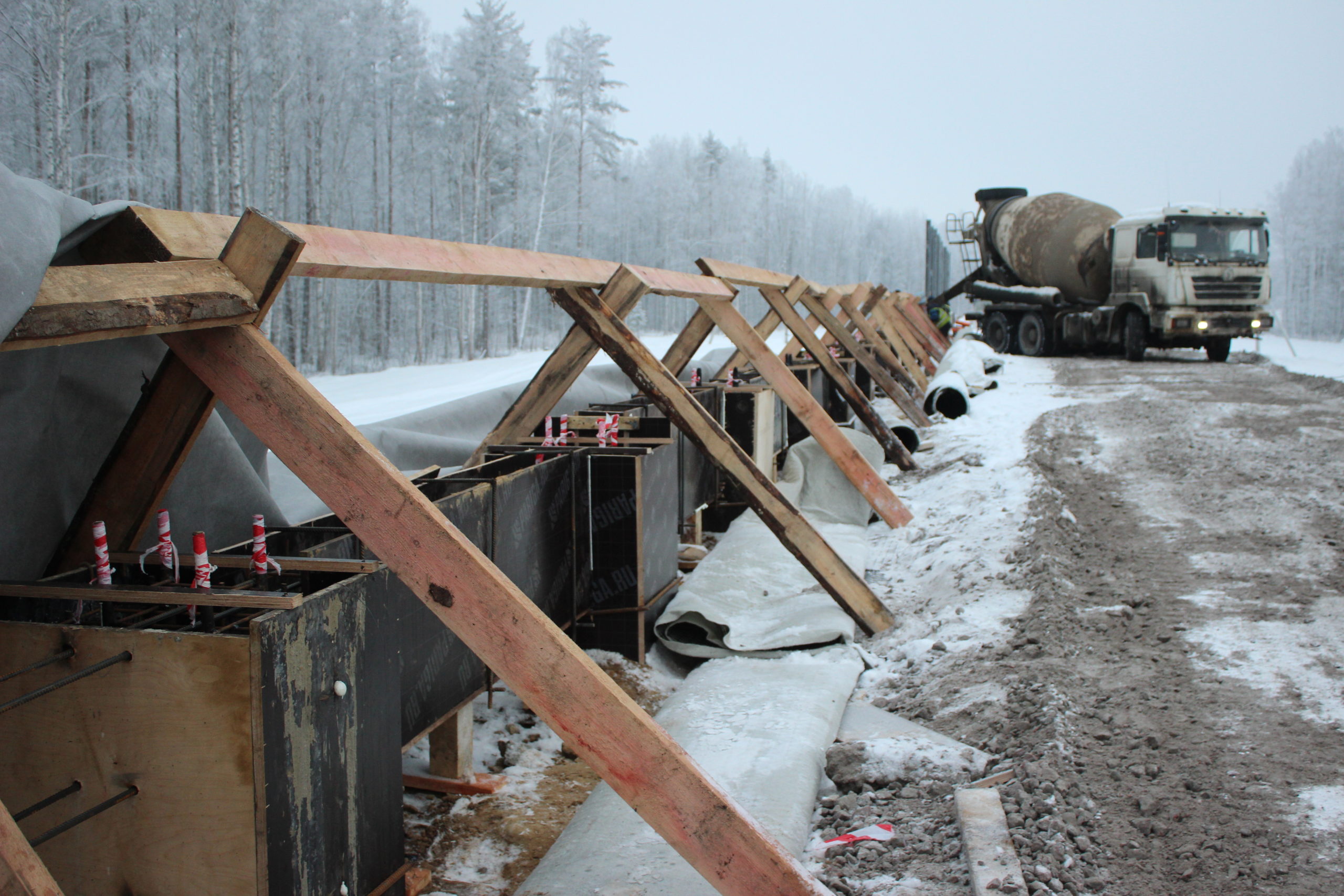

(Объекты на фотографиях слева направо: Теребутенец, Медведа, Мга Путепровод и Пешеходный мост, Хвойная)



В 2020 году ООО Корпорация Р-Индустрия выполнила следующие объемы работ на объектах по титулу «Реализация инвестиционного проекта «Мга-Сонково-Дмитров, строительство вторых путей в целях увеличения пропускной способности участка» на полигоне Октябрьской железной дороги»:



Также, продолжаются работы по строительству железнодорожного моста на 263 км через реку Кобожа на перегоне  Кушавера – Кабожа, разъездов Турышкино и 50 км, пешеходного моста и железнодорожного путепровода на станции Мга, а также работы по реконструкции станций Хвойная и Савелово.

В 2020 году сданы в эксплуатацию следующие объекты строительства: 56 км, 116 км, 169 км, 184 км, 251 км, 281 км, 332 км, Горятино, Окулово, Теребутенец, Приданиха, Дор, Золотково, Мюд.

(Объекты на фотографиях слева направо: Дор, Дуневка, Медведа, Мюд, Приданиха, 251 км, 279 км, 332 км, Горятино)
